九钢1号高炉球式热风炉换球实践

时间:2020-11-25 15:10来源:第十二届全国炼铁系统高 作者:zgltw 点击:
李 明 (方大九钢炼铁厂) 摘 要 因热风炉蓄热球球床板结严重,严重影响高炉风温,故制定详细的换球方案利用1号高炉中修机会在较短时间内对热风炉进行换球操作。 关键词 蓄热球
  • 李  明

    (方大九钢炼铁厂)


    摘  要  因热风炉蓄热球球床板结严重,严重影响高炉风温,故制定详细的换球方案利用1号高炉中修机会在较短时间内对热风炉进行换球操作。

    关键词  蓄热球  板结  换球


    1  前言

    九钢1号高炉球式热风炉上次于2014年3月份换球,正常生产时球床阻损在13~15kPa左右,自2018年左右,热风炉球床阻损逐步升高至18~20kPa左右,至2019年3月份,球床阻损上升至23kPa左右,高炉平均风温由1160℃左右下降至890℃左右,高炉燃耗上升至660kg/t。再加上高炉炉腰、炉腹部位冷却系统冷却壁损坏严重,故决定对高炉进行停炉中修,同步对热风炉进行换球操作。

    2  换球实践

    2.1  换球前准备

    (1)制定详细的换球方案,各阶段人员安排,因1#热风炉球顶塌落处理时间长,为不影响复风节点,故此次换球进度主要以2#和3#热风炉为主,1#热风炉隔离开单独处理。为节约换球时间,计划不用热风炉原有卸球孔卸球,而是采取在卸球孔附近割开一个2*2m的通道来排球。并在高炉凉炉后期停止烧炉切割炉壳。

    (2)零散的热风炉蓄热球装袋,装球溜斗溜槽制作完成。

    (3)对热风炉及高炉各温度点重新进行效验,确保温度点可靠有效。

    2.2  凉炉

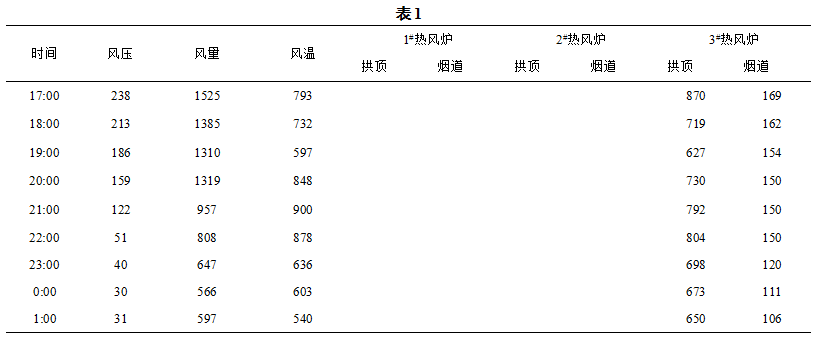

    高炉计划中修6天,热风炉换球操作需同步完成,且不能影响到高炉休风降料面操作。自3月25日下午15:00高炉开始装休风料,17:00高炉开始降料面,热风炉同步开始凉炉。凉炉操作开始时3#热风炉开始停止烧炉一直送风,1#和2#热风炉一烧一送交替更换送风,主要目的是将3#热风炉先凉下来,为热风炉提前进行卸球作业做好准备。凉炉期间热风炉参数如下:

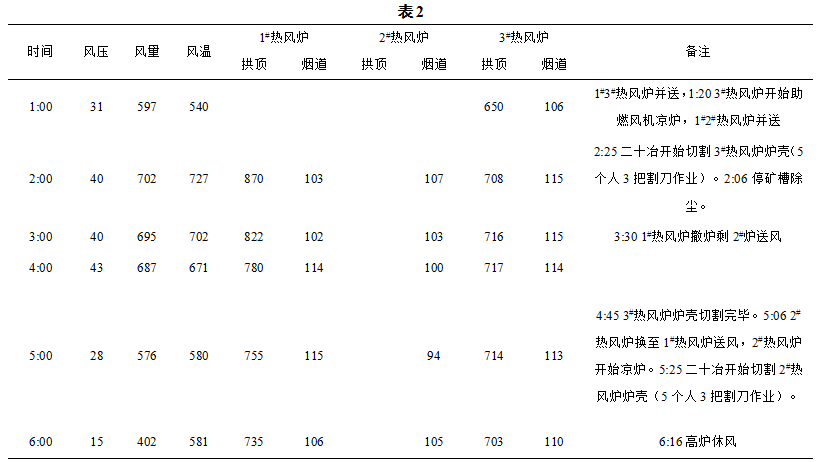

    因高炉同步降料面,且降料面之前未组织全焦冶炼。而热风炉凉炉至19:30时3#热风炉拱顶温度下降至600℃,此时高炉风温也下降至600℃以下,造成高炉降料面时炉缸热量下降较多,故3#热风炉于20:00停止送风,改焖炉操作,风温恢复至750℃以上,高炉继续降料面。至24:00左右时预计高炉料线深度降至13米左右,且3#热风炉在焖炉期间拱顶温度又涨至800℃,故将3#热风炉再次投入并送凉炉,至3月26日1:20时将3#热风炉再次退出改用助燃风凉炉。1#和2#热风炉停止烧炉并两座热风炉同时送风凉炉阀。2:25时3#热风炉拱顶下降至710℃左右,且助燃风机凉炉期间拱顶仍持续上涨,故3#热风炉停止凉炉,通知热风工切断煤气管道1m盲板阀后要求二十冶开始割3#热风炉下部卸球孔处炉壳。期间热风炉主要参数如下:


    3#热风炉排球孔切割作业于4:45完成,开始用挖机破坏大墙进行卸球作业。5:25 2#热风炉停止送风,通知二十冶开始切割炉壳。

    2.3  换球

    2.3.1  卸球

    高炉于6:16料面降至风口部位后休风,此时3#已开始卸球,2#热风炉于7:50炉壳切割完成后开始破坏大墙。9:08 3部后八轮、3部挖机和两部铲车作业配合卸球并及时运走。10:15 1#热风炉卸球孔割开。前期下部的蓄热球排出比较顺利,但是中部及上部蓄热球呈柱状板结比较严重,无法顺利卸下,采取在挖机上安装重轨进行捣打使其松动的方式效率较差,后期采取爆破的方式破坏板结的蓄热球进行卸球,共计放炮18次,挖机卸球后人工对底部剩余的残球和炉箅子进行清理。

    2.3.2  装球

    27日中班20:50 2#热风炉卸球及炉箅子清理结束,开始封炉壳并砌砖, 3#热风炉于3月28日2:58卸球及炉箅子清理完毕,开始封炉壳并砌砖。20:20时2#和3#热风炉砌筑完毕。3个热风炉煤气支管更换完成并且下部卸球孔封板后于22:50开始2#热风炉率先开始进行装球作业,前期因卸球溜斗角度设计不合理、开始装的回收旧球容易卡在溜斗里造成装球速度太慢,晚班一边装球一边对2#和3#装球溜斗进行改造,白班时装球速度加快,基本上做到5~6分钟左右装一袋(约1.2t)。3月30日10:27 2#热风炉装球结束,18:10 3#热风炉装球结束。2#热风炉装旧球33袋,高铝高强球175袋,低蠕变108袋,共计316袋;3#热风炉装旧球17袋;高铝高强球191袋,低蠕变128袋,共计336袋。

    2.4  烘炉

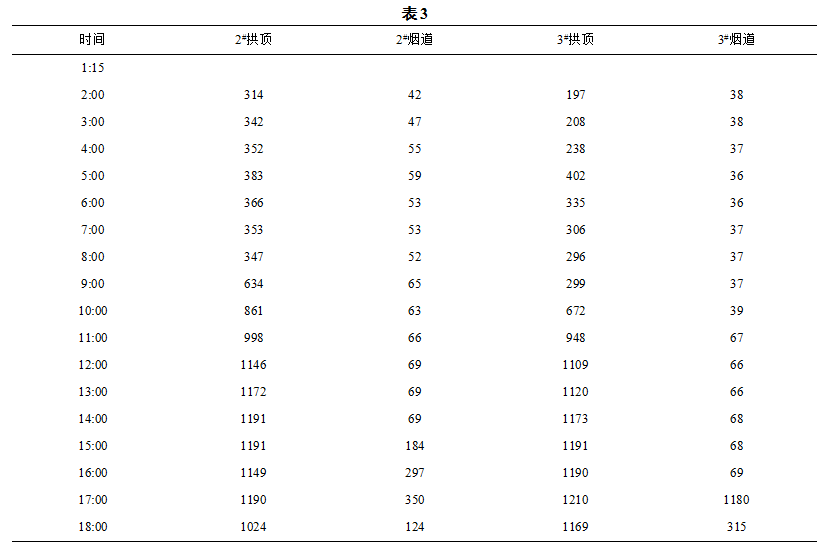

    2#、3#热风炉装球结束后装木柴,2#热风炉于19:10开始点火烘炉3#热风炉于3月31日1:15开始点火烘炉,5:20热风炉拱顶温度达到400℃以上,开始封上部人孔,准备引煤气和助燃空气点火烘炉。至8:45和9:45两座热风炉分别点火成功,开始烧炉。高炉于2:15从混风管道引冷风烘高炉。热风炉烘炉趋势如表3。


    烘炉完成后高炉于17:16复风。

    1#热风炉因拱顶坍塌,在拱顶砌筑完成之后高炉于4月4日14:20休风48min拆除所有阀门盲板,并在复风后装木柴于4月5日1:17封检修人孔,用点火枪点火后烧炉,并于9:50开始送风。自此,三座热风炉全部投入运行,正常使用。

    2.5  换球后使用效果

    热风炉换球正常使用后,在快速燃烧期拱顶温度可达到1300℃,热风炉冷热风压差≤15kPa,烟道温度可以在烧炉后期内达到350℃及以上。热风温度逐步恢复至1150℃左右。

    3  换球调查研究

    此次换球过程中调查发现炉体中部及上部蓄热球渣化板结严重,并且上部蓄热球表面附着有大量的黑色物质,主要是煤气含尘量偏高造成大量瓦斯灰进入热风炉,未能随烟气排出,附着于蓄热球表面及空隙中也造成了热风炉压差上升。

    4  今后注意事项及换球操作的可取和不足之处

    (1)完善煤气布袋除尘工艺与设备、控制好煤气温度,确保煤气含尘≤3mg/m³,减少煤气瓦斯灰进入热风炉内。

    (2)此次热风炉正常使用后压差即达到13~15kPa,应是回收旧球强度差,且有部分大颗粒的破球难挑选出去,造成压差偏高。

    (3)采取在热风炉炉身下部切割炉皮开孔卸球可有效的节约卸球时间,但是卸球孔上部大墙砖存在较大的塌落风险,故要预备足够的大墙砖。

    (4)此次制作装球溜斗的前期准备工作不到位,装球溜倾斜角度偏小,并且用氧管做的装球溜球子溜不动,后用氧气管加密减小缝隙的措施后稍有改善,以后不建议再用氧气管制作溜槽,应用直径600mm的管子破开后制作,并且管道倾斜度越大越好;

    (5)根据此次卸球操作的结果来看,要求卸球前凉炉时拱顶温度控制<600℃没有太大意义,本人以为≤750℃足够。拱顶温度低反而对休风时风温影响较大。

    (6)此次换球后烘炉未按照起初制定的烘炉方案执行,热风炉温度上涨较快,应也是造成冷热风压差上升较多的原因之一。
